华电金上拉哇水电站首台机组转子顺利完成吊装

  4月11日,华电金上拉哇水电站首台(4号)机组转子顺利完成吊装,标志着机组进入总装冲刺阶段,为确保按期投产发电奠定坚实基础。

  华电金上拉哇水电站位于四川省和西藏自治区交界的金沙江干流上,是金沙江上游13个梯级水电站的第8级,也是国家“十四五”重点建设的金沙江上游水风光一体化基地重要组成部分,总装机容量200万千瓦,本次吊装的首台机组转子直径13.43米,高3.10米,总重量约1007吨,是拉哇水电站机组重量最大的部件。

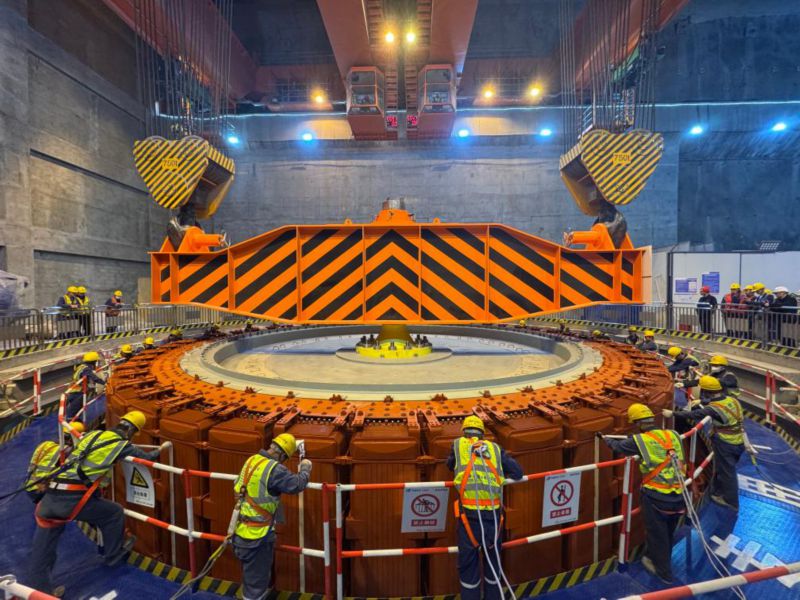

  拉哇水电站首台机组转子成功吊入机坑。(华电金上拉哇分公司供图)

  为确保首台(4号)机组转子顺利吊装,工程单位有效克服现场交叉作业面多、安全管控难度大等挑战,高质量完成支架组焊、立筋加工、磁轭叠装及磁极挂装等工序,一次通过整体耐压试验。

  据悉,拉哇水电站计划2026年11月实现导流洞下闸,年底首批机组具备投产发电条件。电站全容量投产后多年平均发电量为90亿千瓦时,每年可节约标煤约277万吨、减少二氧化碳排放约741万吨。
